dinsdag 24 april 2012

Water- septische put, leveren isolatie

19-04-2012
Opgaand metselwerk + taartje eten voor de verjaardag van een van de aannemers!! Bedankt

20-04-2012
Opgaand metselwerk, verder spieren kweken met steentjes klaarzetten, kuisen & mortel maken.

21-04-2012
Zelf coufrage maken met dank aan de kennis van mijn pa.


Aan het raam van de garage was het metalen net een 5tal cm te lang. Omdat er een afstand van 3.80m moest overbrugd worden was het metaal op sommige plaatsen meer dan 3cm diameter dik. We hebben op de stelling daar toch een half uur extra staan slijpen om het in de coufrage te krijgen.



23-04-2012
Leveren van de waterput & septische put.
Met het regenweer was het geen probleem om aan 10.000 liter hemelwater te geraken :-)
Dat is dan ook het enigste wat goed over het slechte weer kon verteld worden.



Tijdens het gieten van de funderingen hadden we zakken met zavel gevuld. Deze staken we dan voor de ingangen onder de grond voor de funderingen. Het was een vuil werkje om ze er terug uit te peuteren zodat we de grijze buizen met trekdraad naar de baan konden aansluiten.

24-04-2012
Eindelijk: De volledige benedenverdieping is uitgemetst ! de betonbalken zijn gestoken. Nu donderdag komen ze met de gewelven. Ik zou zeggen: we zijn er klaar voor :-)

Leveren van de isolatie, merk = U-therm, goedkoper met dezelfde K waarde als recticel. Waarom meer geld uitgeven als je dezelfde isolatiewaarde kan halen?


Bart heeft die dag ook onze regenwaterput uitgemetst. Nu kan er geen vuil zand insijpelen en blijft alles proper. Als het huis volledig af is en het nieuwe is van de dakpannen geregend, zal ik hem best nog eens uitkuisen. De rode module 90 steen die je vanvoor en vanachter ziet zitten zullen we dan uitkappen om de buizen op aan te sluiten.



donderdag 19 april 2012

Opgaand metselwerk - snelbouw

Met vermoeide voetjes toon ik jullie alvast het resultaat van 3 weken goed doorwerken. Na vele ringen draaien (lees mortel maken met een betonmolen) en aanbrengen van stenen zie je hier het resultaat van het opgaand metselwerk.

05-04-2012
Leveren van de snelbouwsteen





06-04-2012

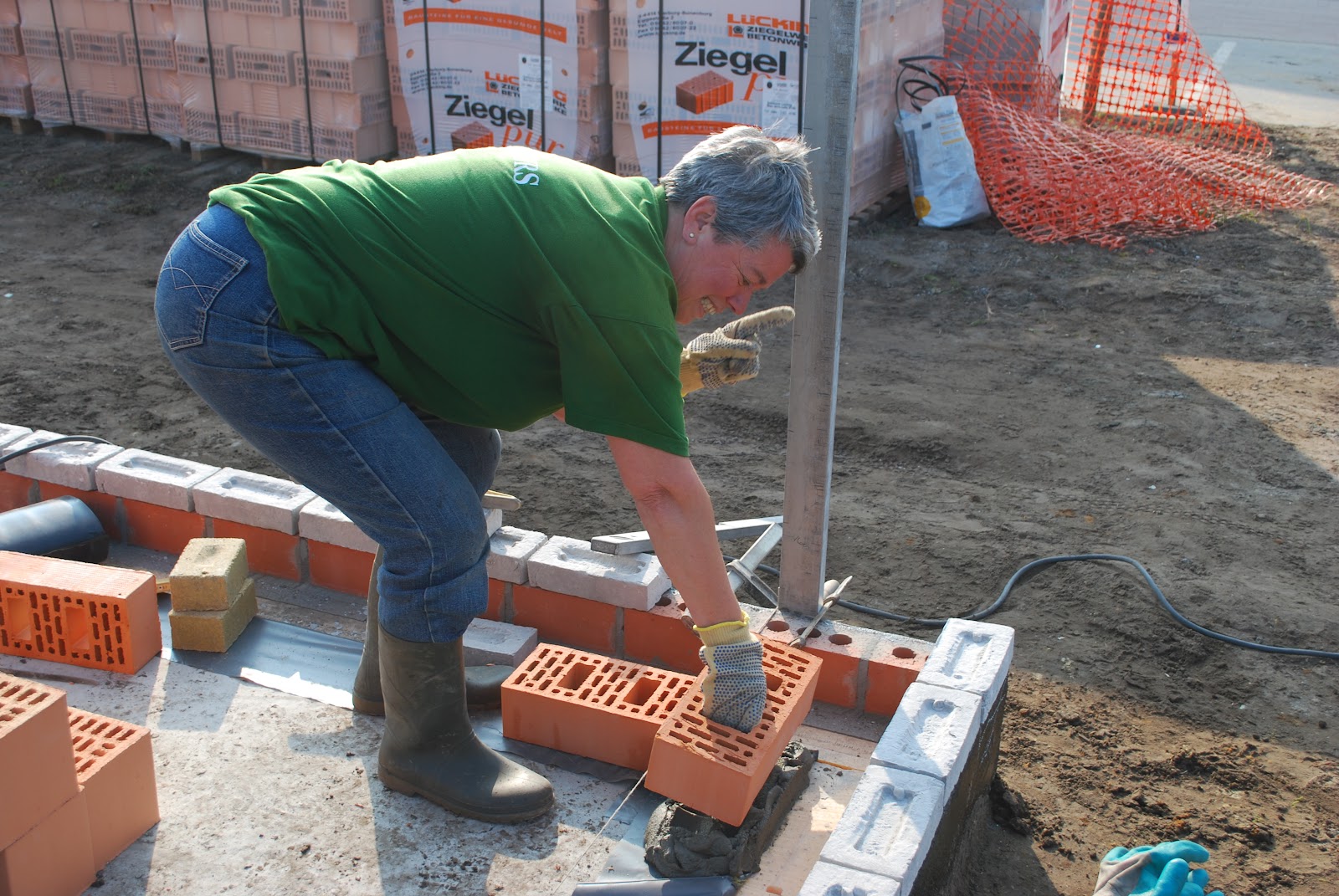

Wegens koorkamp konden we zelf niet onze eerste steen leggen. Mijn ouders hebben dit met veel plezier gedaan.


De eerste muur die omhoog komt is de die van de keuken en de rechterkant van de garage.



10-04-2012
Verder uitmetsen van de benedenverdieping + controle van de bouwheer. Ik denk dat er geen foto's meer zullen volgen van mijn handen in mijn zakken ;-)



De gevoegde garage, althans een deeltje ervan.



11-04-2012
De vooruitgang van het metselwerk op de benedenverdieping


15-04-2012
Buitenmuur volledig tot op stellingshoogte uitgemetst.


17-04-2012
Binnenmuren ook op stellingshoogte. Nu kunnen we de stelling plaatsen en tot aan de gewelven de snelbouwsteen metsen.




18-04-2012, 19-04-2012
Snelbouw metsen tot onder de gewelven, plaatsen van lento's boven de ramen.







woensdag 4 april 2012

Afwerking ondergronds metselwerk

Hier enkele foto's van de afwerking van het ondergronds metselwerk.


- Opvullen van ondergronds metselwerk met zavel (29-03-2012)



- Gieten van betonplaat (30-03-2012)













- Bezetten van buitenmuur (02-04-2012)



- Na drogen bezetwerk (03-04-2012)


- Behandelen van buitenmuur tegen optrekkend vocht (04-04-2012)





Zoals je kan zien zijn onze gevelstenen ook reeds geleverd (19 pakken in totaal :-)
